Das Badezimmer ist der technisch dichteste Raum im ganzen Haus. Auf sechs bis acht Quadratmetern treffen Trinkwasser, Abwasser, Strom, Abdichtung, Estrich und Fliesen aufeinander, und jedes dieser Gewerke baut auf dem vorherigen auf. Wer sich einer Sanierung über den Katalog nähert, über Fliesenformate, Armaturen und die freistehende Wanne, plant von hinten nach vorn. Der Ablauf einer Badsanierung beginnt drei Schichten tiefer, bei Leitungsführung und Abdichtung, und genau dort entstehen sowohl die Kosten als auch die Fehler, die sich später nicht mehr korrigieren lassen.

Fünf bis sieben Gewerke auf sechs Quadratmetern

In einem durchschnittlichen Familienbad arbeiten nacheinander der Abbruchtrupp, der Sanitärinstallateur, der Elektriker, der Estrichleger, der Fliesenleger und der Maler. Manche Betriebe decken mehrere Gewerke ab, in vielen Fällen sind es aber tatsächlich vier oder fünf verschiedene Firmen mit eigenen Terminkalendern.

Diese Zahl erklärt zwei Dinge. Erstens, warum eine Badsanierung länger dauert, als die Menge an Arbeit vermuten lässt: Zwischen den Gewerken liegen Trocknungs- und Aushärtezeiten, und jede Verzögerung bei einem Gewerk verschiebt alle nachfolgenden. Zweitens, warum Koordination eine eigene Leistung ist. Wer die Firmen selbst beauftragt und selbst terminiert, spart die Aufschläge eines Generalunternehmers und übernimmt dafür dessen Arbeit, inklusive der Haftung für Schnittstellen.

Der Ablauf einer Badsanierung folgt der Technik, nicht der Optik

Die bewährte Reihenfolge ist über Jahrzehnte stabil geblieben. Am Anfang stehen Demontage und Entsorgung, danach folgt die Rohinstallation von Wasser, Abwasser und Elektro einschließlich der Stemmarbeiten. Dann kommen Abdichtung, Estrich und Vorwandinstallation, anschließend die Fliesen und zuletzt die Endmontage der Sanitärobjekte samt Malerarbeiten.

Vorwandinstallation mit Spülkasten und Wasseranschlüssen, grüne Laserlinie zur Höhenausrichtung

Anschlüsse zuerst, sichtbare Oberflächen zuletzt. In dieser Phase muss jede Steckdose und jeder Anschlusspunkt bereits feststehen, denn hinter den Fliesen wird nichts mehr korrigiert.

Der Grundsatz dahinter lautet: Anschlüsse zuerst, sichtbare Oberflächen zuletzt. Wer diese Logik umdreht, zahlt zweimal. Ein häufiger und teurer Fall ist die nachträglich erkannte Steckdose. Steht der Fliesenleger schon vor der fertigen Wand und der Elektriker muss noch einmal öffnen, ist nicht nur die Arbeitszeit verloren, sondern in der Regel auch die Abdichtungsebene darunter.

Deshalb gehört die vollständige Elektroplanung an den Anfang, nicht in die dritte Woche. Jede Steckdose, jeder Beleuchtungspunkt, jeder Anschluss für Spiegelschrank, Handtuchheizkörper, elektrische Fußbodenheizung oder Dusch-WC muss vor dem Stemmen feststehen. Wer sich unsicher ist, ob später ein Dusch-WC kommen soll, legt vorsorglich eine Leitung. Das kostet in der Rohbauphase kaum etwas und nachträglich ein Vielfaches.

Rückbau ist der Moment der Wahrheit

Kein seriöser Betrieb nennt vor dem Rückbau einen Festpreis für den vollständigen Umfang. Der Grund liegt hinter den alten Fliesen. Erst wenn die Wand offen ist, zeigt sich, ob die Leitungen aus verzinktem Stahl bestehen und damit ohnehin getauscht werden müssen, ob Feuchtigkeit ins Mauerwerk gezogen ist und in welchem Zustand der Estrich darunter tatsächlich ist.

Zurückgebautes Badezimmer mit freiliegenden verzinkten Stahlleitungen in geöffneter Wandschlitzung beim Ablauf einer Badsanierung

Was hinter den alten Fliesen steckt, zeigt sich beim Ablauf einer Badsanierung erst nach dem Abriss. Verzinkte Stahlleitungen, Feuchtigkeit im Mauerwerk und ein maroder Estrich sind die drei Funde, die einen Kostenrahmen im Nachhinein verschieben.

Für Gebäude, die vor 1990 errichtet wurden, sollten Sie deshalb eine Rücklage von zehn bis fünfzehn Prozent der kalkulierten Summe einplanen. Diese Reserve ist kein Sicherheitsdenken, sondern Erfahrungswert. Bei Gebäuden aus den 1960er und 1970er Jahren kommt ein weiterer Punkt hinzu: Alte Fliesenkleber und Bodenbeläge können asbesthaltig sein. Ein Verdacht muss vor dem Abriss durch eine Materialprobe geklärt werden, weil die Entsorgung dann in fachgerechte Hände gehört und Kosten wie Zeitplan verändert.

Manche Betriebe bestehen darauf, den Rückbau selbst zu übernehmen, statt ihn dem Bauherrn als Eigenleistung zu überlassen. Das hat einen sachlichen Grund: Wer die Wand öffnet, beurteilt zugleich ihren Zustand und trägt die Verantwortung für das, was darauf aufbaut.

Abdichtung ist das Gewerk, das niemand später sieht

Die Verbundabdichtung unter den Fliesen ist die entscheidende Schicht im ganzen Raum, und sie ist nach Fertigstellung unsichtbar. Sie wird als flüssige Dichtungsmasse in mindestens zwei Lagen aufgetragen, mit Dichtbändern in allen Ecken, an Wandanschlüssen und um Rohrdurchführungen herum. Ihre Ausführung entscheidet darüber, ob in acht Jahren eine Feuchteschadenssanierung ansteht.

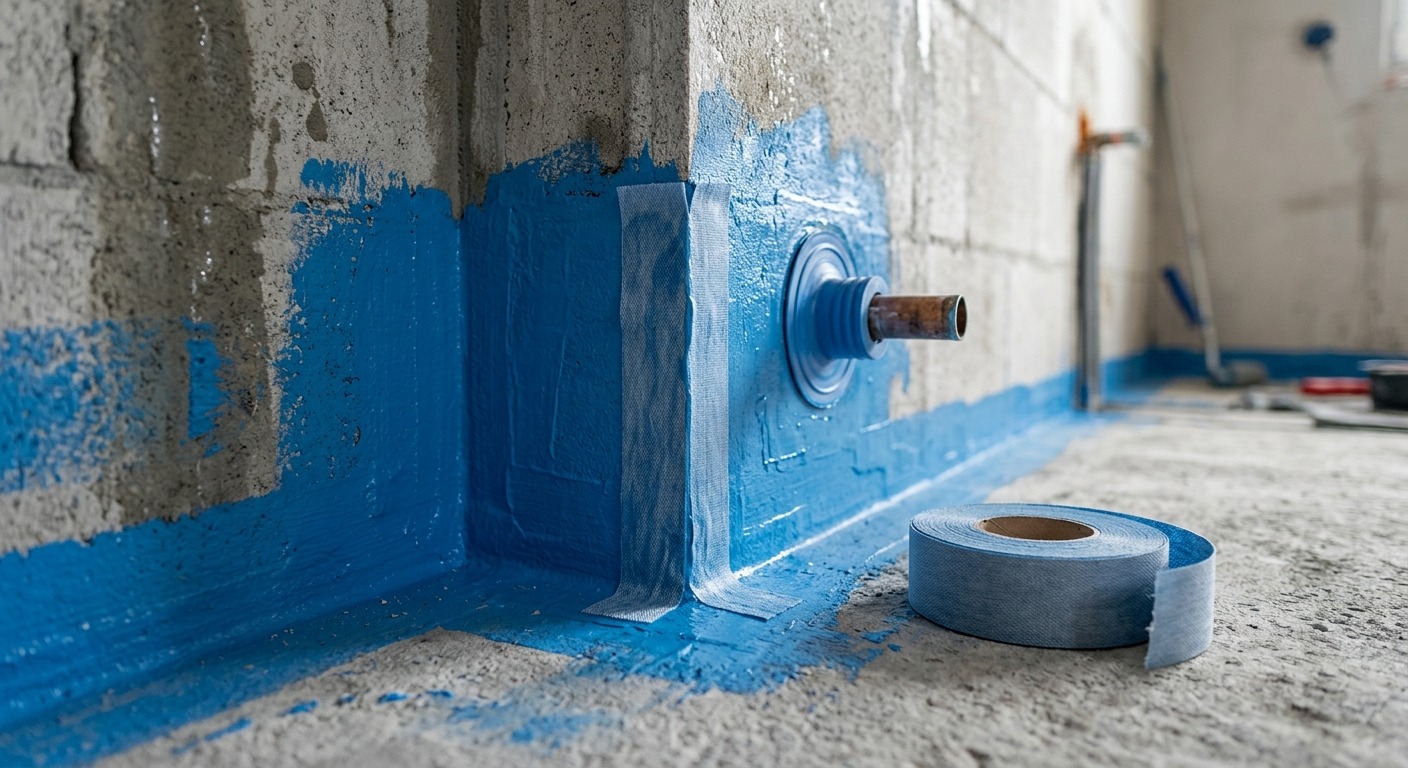

Blaue Verbundabdichtung in Duschnische mit eingearbeitetem Dichtband und Dichtmanschette am Rohr

Diese Schicht sieht nach der Fertigstellung niemand mehr, und sie entscheidet über die nächsten zehn Jahre. Lassen Sie sich den Bauzustand vor dem Verfliesen fotografieren.

Fragen Sie deshalb nach Fotos vom Zustand nach der Abdichtung und vor dem Fliesen. Ein Betrieb, der sauber arbeitet, dokumentiert diesen Bauzustand ohnehin und legt die Bilder bereitwillig vor. Achten Sie außerdem darauf, dass die Abdichtung in Duschbereichen großzügig hochgezogen wird, mindestens zwanzig Zentimeter über den höchsten Spritzwasserpunkt.

Bei bodengleichen Duschen kommt das Gefälle hinzu. Zwei Prozent gelten als Mindestmaß, damit Wasser zuverlässig zum Ablauf läuft. Bei Linienentwässerung an der Wand lässt sich das über eine Ebene lösen, bei einem Punktablauf in der Mitte braucht es vier geneigte Flächen und einen Fliesenleger, der das beherrscht.

Warum Lohn und nicht Material den Preis macht

Eine Komplettsanierung liegt 2026 je nach Ausstattung und Region bei etwa 1.800 bis 4.000 Euro pro Quadratmeter. Für ein Bad mit sieben bis acht Quadratmetern und mittlerer Ausstattung bedeutet das eine Spanne von rund 13.000 bis 25.000 Euro. Nach oben ist die Skala offen, Naturstein und Sonderanfertigungen verdoppeln den Quadratmeterpreis mühelos.

Der entscheidende Punkt für die Budgetplanung ist die Verteilung: Rund fünfzig bis sechzig Prozent der Gesamtsumme entfallen auf Arbeitslohn, nicht auf Material. Wer beim Waschtisch zweihundert Euro spart, verändert die Endsumme kaum. Wer dagegen den Grundriss ändert und Abwasserleitungen verlegt, verschiebt sie deutlich, weil zusätzliche Stunden in mehreren Gewerken anfallen.

Steuerlich lässt sich ein Teil zurückholen. Nach § 35a EStG sind zwanzig Prozent der Lohn- und Fahrtkosten direkt von der Steuerschuld abziehbar, gedeckelt auf 1.200 Euro pro Jahr. Voraussetzung ist eine Rechnung mit ausgewiesenem Lohnanteil und die Zahlung per Überweisung. Barzahlung schließt den Abzug aus.

Zwei bis vier Wochen ohne Bad wollen geplant sein

Bei guter Vorbereitung dauert eine Komplettsanierung zwei bis vier Wochen. Sechs bis acht Wochen werden daraus, wenn Grundrisse verändert werden, Sonderanfertigungen mit langen Lieferzeiten im Spiel sind oder hinter der Wand Überraschungen auftauchen.

In Haushalten mit nur einem Bad gehört die Übergangslösung in die Bauplanung und nicht in die Improvisation der zweiten Woche. Klären Sie mit dem Betrieb vorab, ab welchem Tag das WC abends wieder benutzbar ist. In vielen Projekten lässt sich das WC bis zum Estrichtag anschließen lassen und danach für einige Tage nicht. Wer Nachbarn, Familie oder ein Fitnessstudio in der Nähe hat, weiß dann, für welchen Zeitraum er etwas organisieren muss.

Ein zweiter Punkt betrifft den Rest der Wohnung. Eine Badsanierung staubt erheblich. Staubschutzwand vor der Tür, abgeklebte Laufwege und tägliches Besenreinmachen gehören in die Leistungsbeschreibung, sonst finden sich Estrichstaub und Fliesensplitter noch Wochen später im Schlafzimmer.

Was sich als Eigenleistung wirklich rechnet

Sinnvolle Eigenleistungen liegen am Anfang und am Ende. Der Rückbau spart Arbeitsstunden, sofern der Betrieb einverstanden ist. Malerarbeiten am Schluss sind unkritisch, ebenso das Anbringen von Spiegeln, Handtuchhaltern und Möbeln.

Selbst beschaffte Fliesen und Sanitärobjekte aus dem Onlinehandel senken die Materialkosten um mehrere hundert bis wenige tausend Euro. Der Preis dafür ist die Gewährleistung: Für Material, das er nicht geliefert hat, übernimmt der Handwerker keine Haftung. Bricht eine Fliese beim Verlegen oder passt ein Ablauf nicht zum Rinnensystem, tragen Sie das Risiko und die Verzögerung.

Nicht in Eigenleistung gehören Abdichtung, Elektroinstallation und alles, was mit Trinkwasser zu tun hat. Bei der Abdichtung, weil ein Fehler erst nach Jahren sichtbar wird und dann das gesamte Bad betrifft. Bei Elektro und Trinkwasser, weil beides in Deutschland aus guten Gründen an Fachbetriebe gebunden ist.

Die Abnahme gehört auf Papier

Am Ende steht die gemeinsame Abnahme, und sie ist mehr als ein Rundgang. Jede Funktion wird durchgeprüft: Abläufe, Armaturen, Spülung, Lüftung, alle Steckdosen und Lichtkreise, die Dichtheit der Silikonfugen. Offene Punkte kommen schriftlich auf eine Liste mit konkretem Termin, und erst dann wird die Schlussrechnung fällig.

Lassen Sie sich außerdem die Dokumentation übergeben: Fotos der Rohinstallation und der Abdichtung, das Aufmaß der Leitungsführung in den Wänden und die Datenblätter der eingebauten Objekte. Diese Unterlagen kosten nichts und sind in zehn Jahren viel wert, wenn jemand einen Spiegelschrank anbohren möchte.

Ein Bad wird einmal in 25 Jahren gebaut

Nach der Sanierung sieht man von allem, was den Preis gemacht hat, praktisch nichts mehr. Die Leitungen liegen in der Wand, die Abdichtung unter den Fliesen, das Gefälle im Boden. Sichtbar bleiben die Oberflächen, und die sind der kleinere Teil der Rechnung. Wer die Reihenfolge respektiert und in der Rohbauphase gründlich ist, entscheidet nicht über die nächsten zwei Wochen Baustelle, sondern über die nächsten zweieinhalb Jahrzehnte Nutzung.
