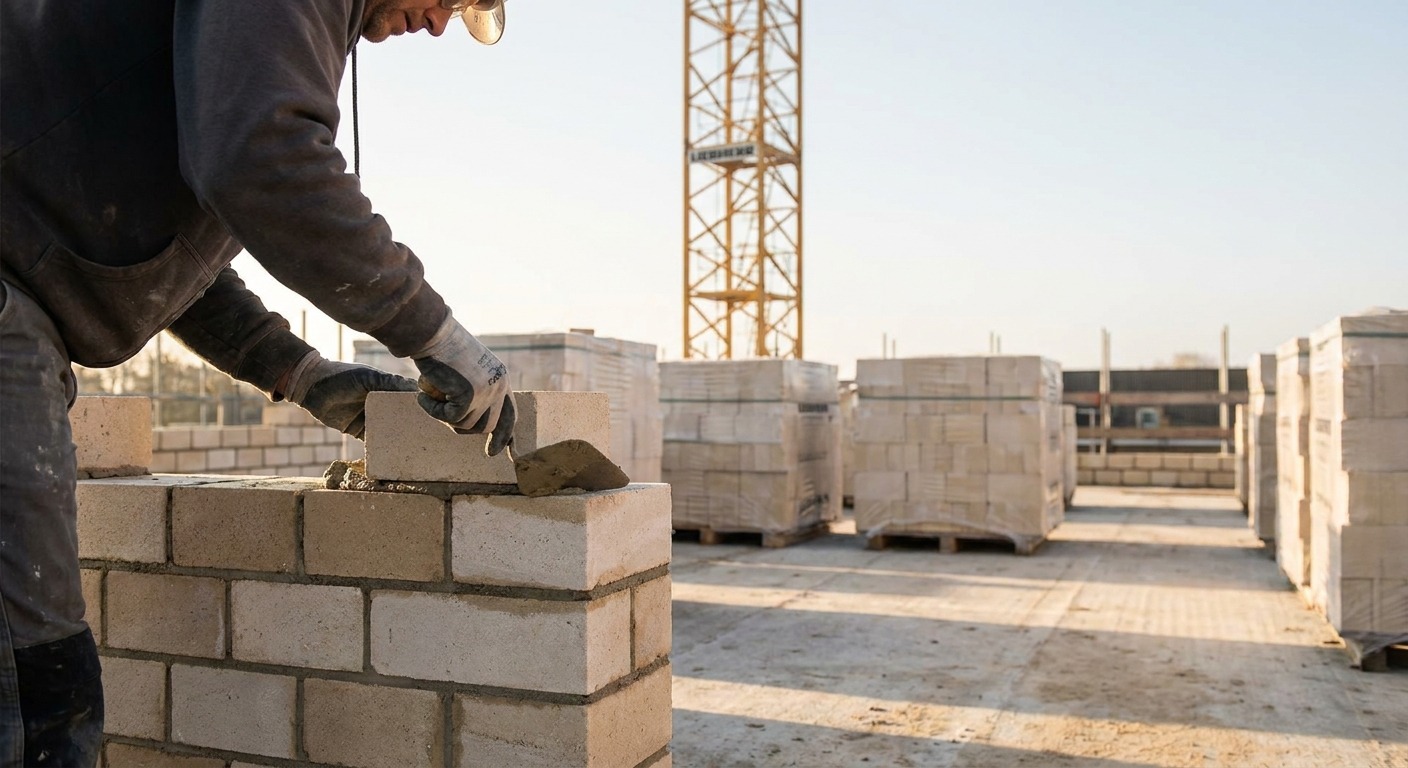

Auf der fertigen Bodenplatte wachsen die ersten Wände. Diese frühen Schritte tragen das Haus später über Jahrzehnte.
Alles beginnt beim Baugrund
Ein Haus trägt nur so lange, wie der Boden darunter es trägt. Baugrund und Fundament entscheiden über Sicherheit und Budget, lange bevor Sie das erste Mal durch fertige Räume gehen. Statik und Bauzeitenplan bestimmen, ob der Termin am Ende hält. Dieser Beitrag führt Sie von unten nach oben durch den Rohbau, vom Baugrundgutachten bis zur Dacheindeckung.
Am Anfang steht der Boden, auf dem gebaut wird. Er muss die Lasten des Hauses aufnehmen können, und zwar dauerhaft und gleichmäßig. Das Baugrundgutachten ordnet den Untergrund ein und gibt die zulässige Bodenpressung an, also die Last, die der Boden je Fläche sicher aufnehmen kann. Es folgt den Regeln des Eurocode 7 (DIN EN 1997) und der DIN 1054 und ist die Grundlage, auf der später Erdarbeiten, Gründung und Statik verbindlich kalkuliert werden. Sparen Sie hier, verlagern Sie das Risiko nur auf die Baustelle.
Zu Beginn der Erdarbeiten wird der Mutterboden abgetragen und getrennt gelagert, weil er wertvoll und nicht überall verwendbar ist. Danach folgt der eigentliche Aushub für Bodenplatte oder Keller. Darauf kommt ein tragfähiger Unterbau aus Mineralbeton oder recyceltem Material, zuletzt entstehen die Gräben für Strom und Wasser, für Abwasser und Telekommunikation. Diese unsichtbare Basis entscheidet mit darüber, ob die Bodenplatte später exakt waagerecht liegt und die Lasten sauber in den Untergrund geleitet werden.
Den größten Kostenhebel liefert die Bodenart. Traditionell wurden Böden in sieben Bodenklassen nach DIN 18300 eingeteilt, von leicht lösbarem Mutterboden bis zu schwer lösbarem Fels. Seit der VOB/C von 2015 wird der Untergrund fachlich über sogenannte Homogenbereiche beschrieben, die genauer auf das jeweilige Grundstück zugeschnitten sind. Für die Praxis bleibt die Kernaussage gleich: Je schwerer sich der Boden lösen lässt, desto mehr Zeit, Gerät und Geld verschlingt der Aushub. Muss Fels gelöst werden, kommen Meißel oder Fräse zum Einsatz, in Extremfällen sogar Sprengungen. Die Kosten steigen dann sprunghaft.
Erdarbeiten kosten 15.000 bis 50.000 Euro

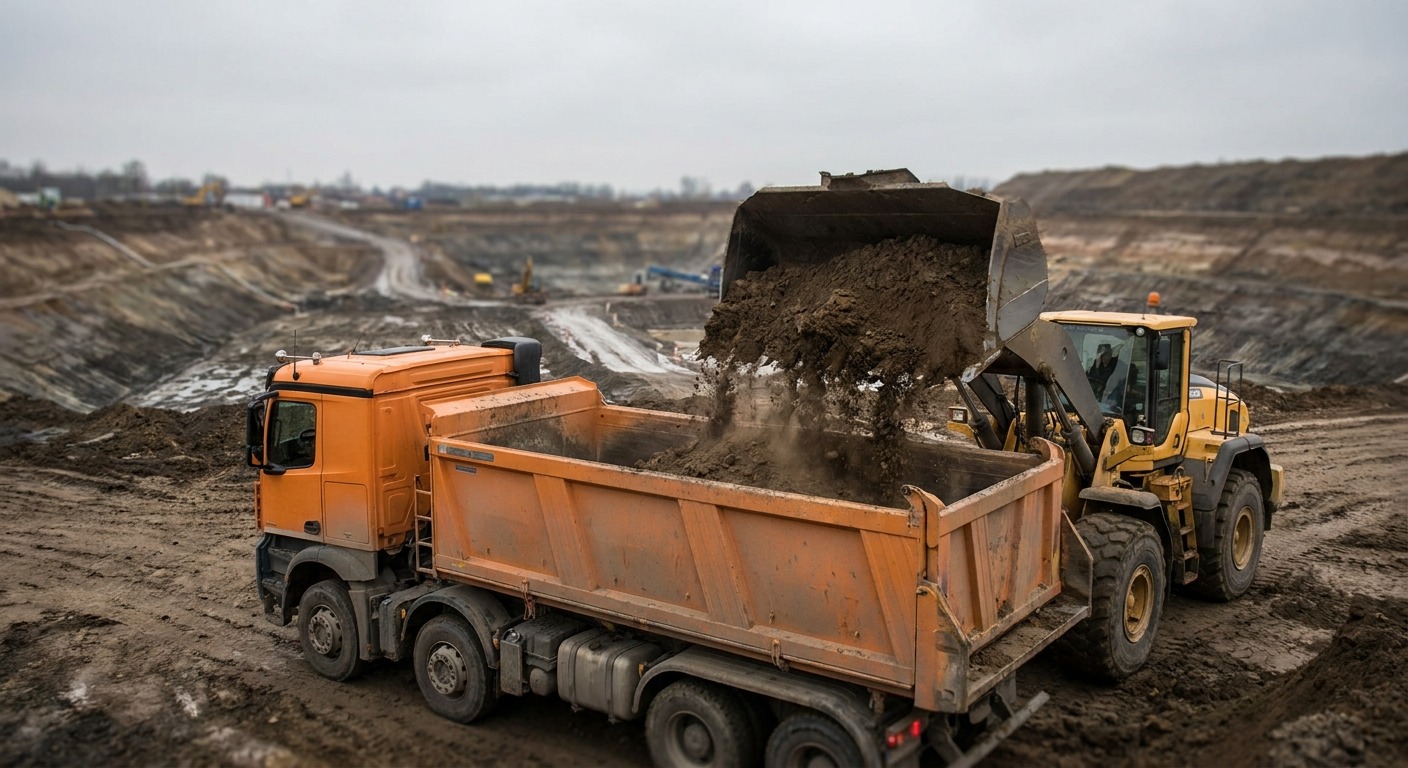

Ein großer Posten steckt im Abtransport der ausgehobenen Erde. Kann sie auf dem Grundstück verteilt oder wiederverwendet werden, hält sich der Aufwand in Grenzen. Muss sie dagegen abtransportiert und auf einer Deponie entsorgt werden, entstehen erhebliche Zusatzkosten. Bei einem großen Kelleraushub liegen die Deponiegebühren schnell im fünfstelligen Bereich, oft bei 25.000 bis 30.000 Euro. Die tatsächlichen Beträge hängen stark vom Einzelfall und den regionalen Gebühren ab. Belasteter oder schwer verwertbarer Boden verteuert die Entsorgung zusätzlich.
Muss der Aushub zur Deponie, entstehen erhebliche Zusatzkosten. Beim Keller sind die Deponiegebühren einer der größten Posten.
In der Summe sind Erdarbeiten teurer, als viele erwarten. Für ein durchschnittliches Einfamilienhaus hängen die Kosten stark vom Umfang ab: von rund 15.000 Euro für eine einfache Bodenplatte bis zu 50.000 Euro und mehr für komplette Erd- und Entwässerungsarbeiten mit Keller. Den Ausschlag gibt die Gründung. Eine reine Bodenplatte bleibt günstig, ein Keller mit deutlich größerem Aushub treibt die Summe nach oben. Konkrete Angebote von Tiefbaufirmen vor Ort sollten diese Größenordnung im Einzelfall bestätigen.
Neben den Deponiegebühren treiben felsiger Untergrund und notwendige Hangsicherungen den Preis, ebenso ein erforderlicher Bodenaustausch. Eine tiefe Baugrube braucht sichere Böschungen oder einen Verbau mit Spundwänden oder Trägern, damit die Wände nicht nachrutschen. Steht Grundwasser an, kommt eine Wasserhaltung hinzu, bei der Pumpen die Grube während der Bauarbeiten trocken halten. Beide Posten entstehen erst durch die Verhältnisse vor Ort und lassen sich im Voraus schwer beziffern, weshalb ein Puffer in die Kalkulation gehört.
Der wirksamste Schutz vor Überraschungen ist die richtige Reihenfolge: erst das Baugrundgutachten, dann die Planung der Erdarbeiten, dann verbindliche Angebote. Holen Sie mehrere Angebote von Tiefbaufirmen ein und achten Sie darauf, dass Aushub und Unterbau ebenso klar aufgeschlüsselt sind wie Leitungsgräben und Entsorgung. Sinnvoll ist außerdem, den abgetragenen Mutterboden nach Möglichkeit auf dem Grundstück zu behalten und später für Garten und Außenanlagen zu nutzen, denn das spart Entsorgungskosten und liefert wertvolles Material.
Das Fundament verteilt die Last im Boden
Auf dem vorbereiteten Baugrund entsteht die Gründung, und sie hat einen einzigen Zweck: Sie nimmt die Last des Bauwerks auf und verteilt sie so auf den Untergrund, dass der Boden sie tragen kann, ohne ungleichmäßig nachzugeben. Je weicher der Boden, desto größer muss die Aufstandsfläche sein, um dieselbe Last aufzunehmen. Diese einfache Beziehung erklärt, warum es überhaupt verschiedene Fundamentformen gibt.
Unter dem eigentlichen Fundament liegt fast immer eine Sauberkeitsschicht aus magerem Beton. Sie schafft eine ebene, tragfähige Arbeitsebene, schützt die Bewehrung vor dem Erdreich und verhindert, dass Feinteile aus dem Boden in den Beton wandern. Erst darauf entsteht die tragende Konstruktion, die Wände und Decken über Jahrzehnte hält.
Die nötige Aufstandsfläche ergibt sich aus der zulässigen Bodenpressung, die das Baugrundgutachten für den jeweiligen Untergrund angibt. Ein tragfähiger Kiesboden erlaubt schlanke Fundamente, ein weicher, bindiger Boden verlangt breitere Flächen für dieselbe Last. Genau deshalb lässt sich die richtige Fundamentart nie pauschal, sondern immer nur für das konkrete Grundstück bestimmen.
Streifenfundament, Bodenplatte oder Punktfundament
Beim Streifenfundament verlaufen durchgehende Betonstreifen genau unter den tragenden Wänden. Sie sind breiter als die Wand selbst und leiten deren Last linienförmig in den Boden. Diese klassische, materialsparende Bauform eignet sich besonders für unterkellerte Häuser, Garagen, Mauern und Anbauten auf tragfähigem Grund. Die Streifen müssen breit und tief genug ausgeführt und gegen Frost geschützt sein, damit sie im Winter nicht angehoben werden. Auf sehr weichem oder ungleichmäßigem Boden stößt das Streifenfundament allerdings an seine Grenzen.

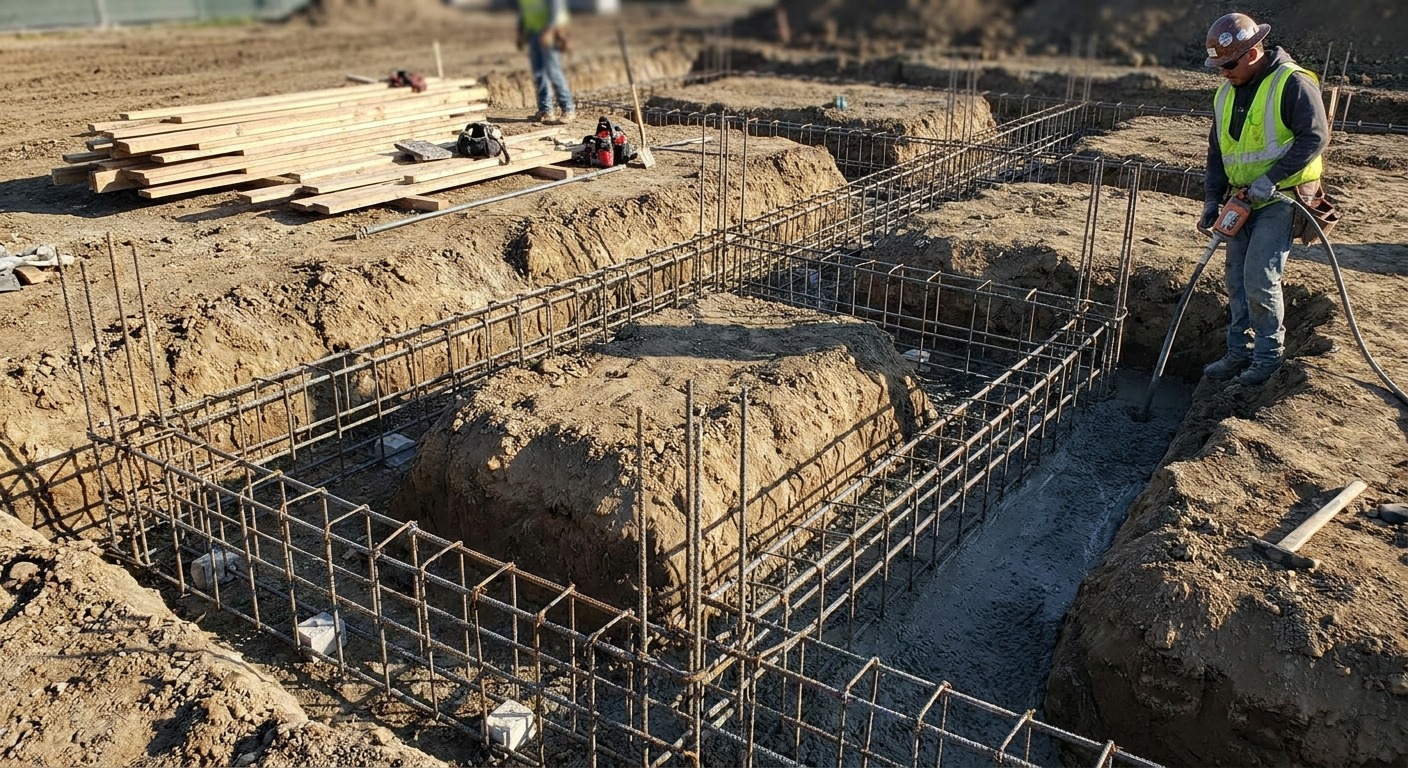

Streifenfundamente verlaufen linienförmig unter den tragenden Wänden. Die Bewehrung verbindet sie zu einem System, das die Lasten gleichmäßig weitergibt.
Die tragende Bodenplatte, fachlich auch Fundament- oder Sohlplatte genannt, verteilt die Last auf die gesamte Grundfläche des Hauses und übernimmt gleichzeitig die Funktion des Erdgeschossfußbodens. Sie ist heute die gängigste Gründung für Einfamilienhäuser. Typisch ist eine Plattendicke meist 30 bis 40 Zentimeter, ergänzt durch Dämmung und ein ausreichendes Schotterpolster als Unterbau. Weil die Last auf eine große Fläche wirkt, eignet sich die Platte auch für weniger tragfähige oder setzungsempfindliche Böden und lässt sich energetisch sauber dämmen. Auf schwierigem Baugrund ist sie deshalb oft die sicherere Wahl.
Punktfundamente nehmen einzelne, konzentrierte Lasten auf. Sie sitzen unter Stützen oder Pfosten und tragen im Hausbau selten die Hauptlast, dafür häufig ein Carport oder eine Terrassenüberdachung. Auch Wintergärten und tragende Stützen im Innenraum ruhen auf ihnen. Damit ein Punktfundament sicher steht, muss es ausreichend tief gegründet und exakt ausgerichtet sein, denn mehrere gleich hohe Punkte tragen später eine ebene Konstruktion. Kleine Abweichungen summieren sich über die Länge und werden später sichtbar.
Die richtige Form ergibt sich aus dem Zusammenspiel von Baugrund und Gebäudelast, und in der Praxis kommen die Formen oft kombiniert vor. Ein unterkellertes Haus steht auf Streifenfundamenten oder einer Sohlplatte, während eine angebaute Terrassenüberdachung auf eigenen Punktfundamenten ruht. Verbindlich entscheidet die Statik auf Basis des Baugrundgutachtens. Damit die Platte oder der Streifen gleichmäßig trägt, kommt es zusätzlich auf einen sauber verdichteten Unterbau und eine korrekt verlegte Bewehrung an, denn sitzt der Stahl an der falschen Stelle, nützt auch die größte Fläche wenig.
Die Statik als unsichtbares Skelett

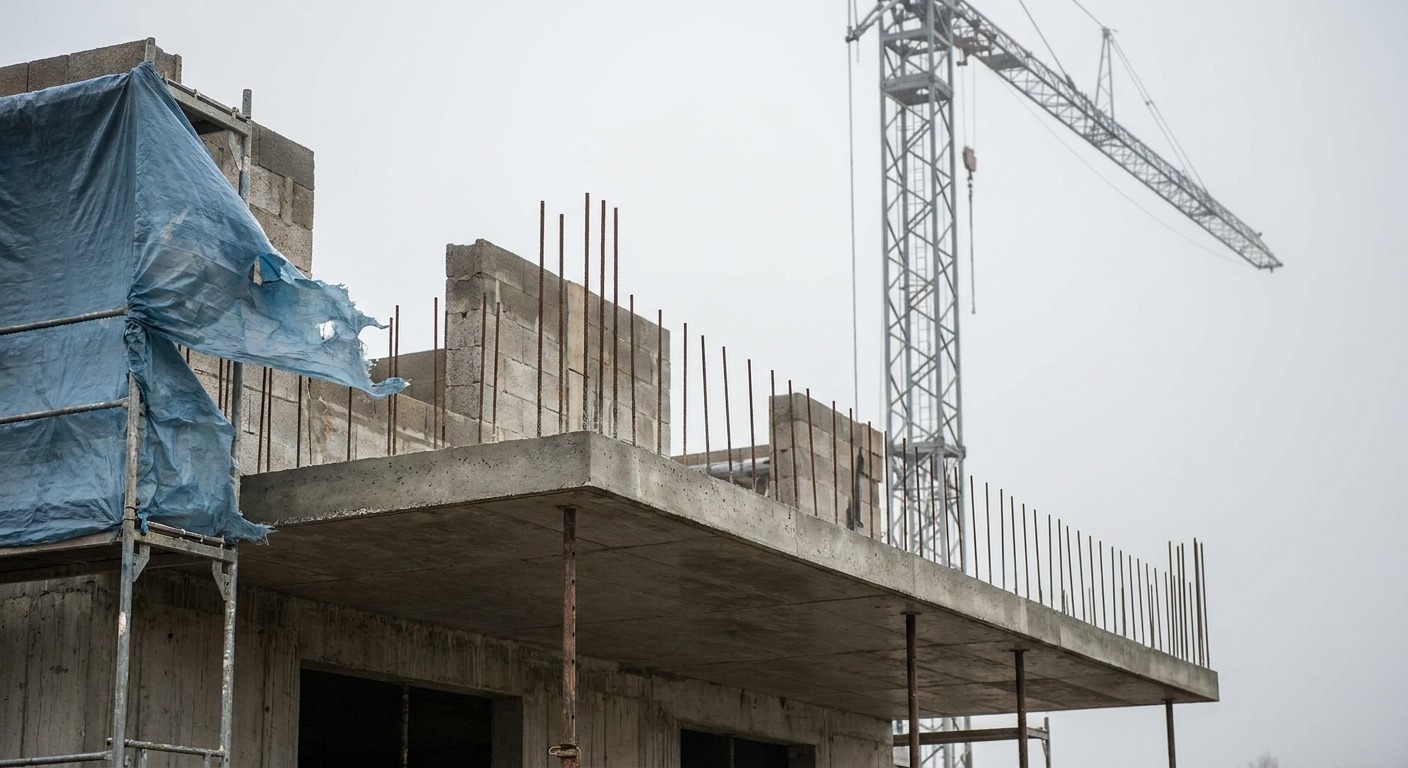

Sobald Fundament und aufgehende Bauteile stehen, wirken ständig Kräfte auf sie ein. Auf einem Haus lasten sein Eigengewicht sowie Möbel und Menschen im Inneren. Dazu kommen Schnee auf dem Dach und Wind an der Fassade. All diese Kräfte müssen sicher durch das Bauwerk hindurch bis in den Baugrund geleitet werden, ohne dass sich etwas unzulässig verformt. Der Tragwerksplaner, umgangssprachlich Statiker, denkt in genau diesen Lastwegen und verfolgt jede Last vom Dach über die Wände bis ins Fundament.
Schnee auf dem Dach und Wind an der Fassade wirken ständig auf ein Haus. Der Tragwerksplaner leitet diese Kräfte sicher bis in den Baugrund.
Aus den Plänen des Architekten leitet er die statischen Nachweise ab. Er bemisst die Dicke der Bodenplatte und die Bewehrung im Beton. Ebenso legt er die Stürze über den Öffnungen fest, dazu die tragenden Wände und die Decken bis hinauf zum Dachstuhl. Für jedes tragende Bauteil weist er rechnerisch nach, dass es die vorgesehenen Lasten mit ausreichender Sicherheit aufnimmt.
Die Bewehrung ist dabei der entscheidende Punkt. Beton ist druckfest, aber wenig zugfest, weshalb Stahl an den richtigen Stellen einbetoniert wird, geregelt über den Eurocode 2 (DIN EN 1992) und die DIN 1045. Menge und Lage des Stahls ergeben sich aus der Berechnung, nicht aus Gewohnheit. Das Ergebnis ist die Statik, ein prüfbares Dokument, das als Bestandteil der Bauvorlagen die Standsicherheit belegt.
Damit ist die Statik früh im Ablauf verankert. Sie entsteht in der Genehmigungsphase, baut auf dem Baugrundgutachten auf und liefert die Vorgaben, nach denen später gebaut wird. Der statische Nachweis gehört verbindlich zum Bauantrag, und je nach Landesbauordnung und Gebäude wird er zusätzlich von einem unabhängigen Prüfstatiker kontrolliert. Diese doppelte Absicherung schützt Bauherren und Öffentlichkeit gleichermaßen.
Späte Änderungen am Tragwerk werden teuer
Die Kosten für die Statik richten sich nach Umfang und Komplexität des Gebäudes. Für ein Einfamilienhaus liegen sie häufig zwischen etwa 2.000 und 5.000 Euro. Den genauen Betrag nennt Ihnen der Tragwerksplaner für Ihr Projekt. Sie orientieren sich an der Honorarordnung für Architekten und Ingenieure, die seit 2021 keine verbindlichen Mindest- und Höchstsätze mehr vorgibt, aber weiter als Berechnungsgrundlage dient. Die Kosten für einen zusätzlich erforderlichen Prüfstatiker kommen je nach Bundesland gesondert hinzu.
Gemessen an der Bausumme ist das ein kleiner Anteil und einer der am besten investierten, denn die Statik entscheidet über die Sicherheit des gesamten Bauwerks. An ihr zu sparen, etwa durch knappe Bemessung oder fehlende Prüfung, spart wenig und riskiert viel. Ein sauber gerechnetes Tragwerk ist die Grundlage dafür, dass ein Haus über Jahrzehnte rissfrei und sicher bleibt.
Auf der Baustelle lässt sich eine Wand nicht mehr eben schnell versetzen oder eine Öffnung vergrößern. Sobald jedoch ein tragendes Bauteil betroffen ist, greift jede Änderung in das berechnete Lastgefüge ein. Der Tragwerksplaner muss dann neu rechnen, unter Umständen den Prüfstatiker erneut einschalten und die Ausführung anpassen. Besonders teuer wird es, wenn eine Änderung erst nach der Ausführung auffällt und Bauteile zurückgebaut werden müssen. Nichttragende Wände lassen sich dagegen deutlich flexibler anordnen.
Am wirtschaftlichsten wird die Statik im engen Zusammenspiel mit Architekt und Bauherr. Bringen Sie Wünsche zu großen Öffnungen oder offenen Grundrissen früh ein, ebenso Pläne für spätere Umbauten. Dann lassen sie sich sauber in das Tragwerk einplanen. Sorgen Sie außerdem dafür, dass das Baugrundgutachten rechtzeitig vorliegt, denn es ist die Basis der Gründungsberechnung. Auf der Baustelle lohnt es sich, die Ausführung der Bewehrung mit den Plänen abzugleichen, damit das gerechnete Tragwerk genau so entsteht, wie es geplant war.
Die Gewerke bauen aufeinander auf
Auf einer Baustelle bauen die Gewerke im Wortsinn aufeinander auf. Der Rohbau muss stehen, bevor das Dach kommt, das Dach schützt, bevor der Innenausbau beginnt, und die Leitungen liegen, bevor verputzt wird. Diese Abhängigkeiten legen die Reihenfolge weitgehend fest. Ein durchdachter Bauzeitenplan macht sie sichtbar. Er trennt die Arbeiten, die nacheinander erfolgen müssen, von denen, die parallel laufen können. So schlägt eine Verzögerung nicht unbemerkt auf alle folgenden Schritte durch.
Bauherr und Bauleiter gehen den Balkenplan gemeinsam durch. Kleine Verschiebungen fallen so auf, bevor sie das nächste Gewerk blockieren.
Am Anfang stehen die Erschließung der Baustelle sowie Erdarbeiten und Aushub, danach die Gründung als Bodenplatte oder Keller. Erst wenn dieses Fundament ausreichend ausgehärtet ist, beginnt der Rohbau mit den aufgehenden Wänden und den Geschossdecken, zuletzt kommt der Dachstuhl. Mit der Dacheindeckung ist das Haus zum ersten Mal von oben geschützt. Der Rohbau ist der taktgebende Abschnitt: Verzögert er sich, verschieben sich alle nachgelagerten Gewerke im gleichen Maß.
Mit Fenstern und Außentüren wird das Haus regendicht, ein Zustand, der oft als geschlossene Hülle bezeichnet wird und ab dem witterungsunabhängig weitergearbeitet werden kann. Nun folgen die technischen Gewerke. Elektro-, Sanitär- und Heizungsinstallation legen ihre Leitungen und Rohre, bevor Wände und Böden geschlossen werden. Diese Reihenfolge ist zwingend, denn was einmal verputzt ist, lässt sich nur noch mit Aufwand nachrüsten.
Der Innenausbau folgt der Logik von grob nach fein. Zuerst wird verputzt und der Trockenbau erstellt, danach der Estrich eingebracht. Der Estrich braucht anschließend Zeit zum Trocknen, bevor Bodenbeläge verlegt werden dürfen. Als Faustregel gilt bei Zementestrich rund ein Tag pro Millimeter Dicke bis zur Belegreife, ein üblicher Estrich braucht also mehrere Wochen. Diese Zeit lässt sich nicht durch Termindruck verkürzen, ohne Risse oder Feuchteschäden zu riskieren. Erst danach kommen Fliesen und Bodenbeläge, dann die Innentüren und zuletzt die Malerarbeiten.
Die häufigste Ursache für Frust ist ein zu optimistischer Plan. Beton und Estrich müssen aushärten, frischer Putz braucht Zeit, und im Winter können Frost oder Nässe ganze Arbeitsschritte blockieren. Deshalb gehört in jeden Bauzeitenplan ein bewusster Puffer für Trocknungszeiten und Witterungsrisiken, dazu für verspätete Lieferungen. Als grobe Orientierung dauert der reine Bau eines Einfamilienhauses ab Baubeginn oft etwa sechs bis zwölf Monate, abhängig von Bauweise und Ausbaugrad, dazu kommen davor mehrere Monate für Planung und Genehmigung.
Ein Bauzeitenplan lebt vom regelmäßigen Abgleich mit der Realität. Verschiebt sich ein Termin, zeigt er sofort die betroffenen Folgegewerke. Bei einem schlüsselfertigen Bau übernimmt der Anbieter diese Koordination. Bauen Sie mit Einzelgewerken, werden Sie selbst zum Taktgeber und brauchen den Plan als Werkzeug. Den Boden beurteilen und das Tragwerk rechnen aber ohnehin Fachleute, die das täglich tun. Für Sie reicht es, die Reihenfolge zu kennen und im Zweifel früher nachzufragen als später.
